  网络配线架打线操作是网络布线工程中的关键环节,直接影响网络的稳定性和传输质量。以下是打线操作的技术要点,涵盖前期准备、打线流程、质量检查及维护注意事项,以逻辑清晰、重点突出的方式呈现:

  一、前期准备

  工具与材料

  必备工具:打线刀(压线钳)、剥线钳、剪刀、测线仪、标签机。

  关键材料:配线架(如超五类/六类模块化配线架)、RJ45水晶头、网络跳线、扎带。

  辅助材料:标签纸、理线架、线缆标识套管。

  环境与安全

  确保操作区域干燥、无尘,避免强电磁干扰。

  佩戴防静电手环,防止静电损坏设备。

  配线架需固定在机柜或墙面,确保水平且稳固。

  线缆与配线架匹配性确认

  核对线缆类型(超五类/六类/七类)与配线架兼容性。

  确认线缆长度(预留30-50cm余量)与配线架端口数量匹配。

  检查线缆色谱线序(如T568A/B标准)是否符合要求。

  二、打线操作流程

  1. 线缆整理与剥线

  线缆整理:

  使用扎带将线缆固定在配线架边缘,按端口顺序排列。

  预留适当长度(30-50cm),避免线缆过紧或过松。

  剥线:

  用剥线钳剥去线缆外皮(约3-5cm),露出内部线对。

  注意不要损伤线芯,保持线对整齐。

  2. 线序排列与卡线

  线序排列:

  根据T568A/B标准排列线对(如T568B:白橙、橙、白绿、蓝、白蓝、绿、白棕、棕)。

  确保线序正确,避免交叉或错位。

  卡线:

  将线对卡入配线架的IDC(绝缘穿刺连接器)槽内,确保线芯与金属触点接触良好。

  使用打线刀垂直压接,听到“咔嗒”声表示压接成功。

  剪去多余线头,保持线缆整齐。

  3. 模块安装与固定

  模块安装:

  将压接好的线缆模块插入配线架端口,确保模块与端口完全贴合。

  轻轻按压模块,听到“咔嗒”声表示安装到位。

  固定:

  使用螺丝或卡扣将模块固定在配线架上,防止松动。

  检查模块是否水平,避免倾斜影响连接质量。

  4. 标签与标识

  标签打印:

  使用标签机打印端口标识(如“1-A”“2-B”),包含端口号、线缆类型、长度等信息。

  标识粘贴:

  将标签粘贴在配线架端口旁或线缆上,确保清晰可读。

  使用线缆标识套管标记线缆两端,便于后续维护。

  三、质量检查与测试

  外观检查

  检查线缆是否整齐、无交叉,模块是否安装牢固。

  确认标签清晰、无脱落,线缆标识与端口一致。

  电气测试

  使用测线仪测试连接质量,确保所有线对导通正常。

  检查近端串扰(NEXT)、衰减等参数是否符合标准(如超五类线≤100MHz,六类线≤250MHz)。

  功能测试

  将网络设备(如交换机、路由器)接入配线架端口,测试网络连通性。

  进行数据传输测试,确保传输速率和稳定性符合要求。

  四、维护与注意事项

  定期检查

  每月检查配线架端口、线缆连接状态,清理灰尘。

  每季度测试连接质量,记录测试数据。

  故障处理

  若发现端口故障,立即更换模块或重新压接线缆。

  记录故障原因和处理方法,建立维护档案。

  安全操作

  操作时佩戴防静电手环,避免静电损坏设备。

  禁止带电操作,确保设备断电后再进行打线。

  环境管理

  保持机柜内温度(20-25℃)、湿度(40%-60%)适宜。

  避免线缆受潮、挤压或过度弯曲(弯曲半径≥4倍线缆外径)。

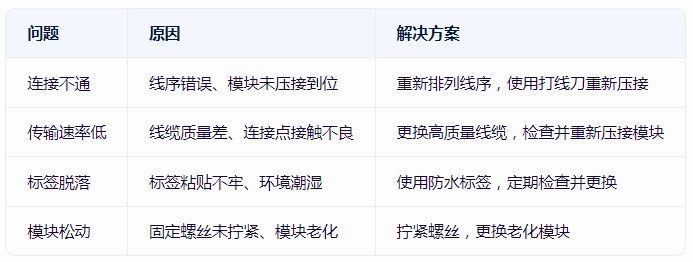

  五、常见问题与解决方案


  六、总结

  网络配线架打线操作需严格遵循规范,确保线序正确、连接牢固、标识清晰。通过前期准备、规范操作、质量检查和维护管理,可有效提升网络布线的稳定性和可维护性。建议操作人员接受专业培训,熟悉T568A/B标准及配线架类型,确保工程质量和网络性能。
